Contrato 07-2026

Mejoramiento Camino Rural Llano de la Virgen - Pamoca

ALDEA LLANO DE LA VIRGEN HACIA ALDEA PAMOCA, SAN RAYMUNDO, GUATEMALA

CONSTRUVISIÓN MISELI, SOCIEDAD ANÓNIMA Q. 5,587,800.00 DIEZ (10) MESES CALENDARIO
4 Reportes
48 Fotografías
68 Días transcurridos
22.4% Tiempo del proyecto
4d Última actualización

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 30/07/2026
02/10/2026
8 fotos
14/09/2026
17 fotos
04/09/2026
12 fotos
28/08/2026
11 fotos
Hoy: 06/10/2026
Fin: 30/05/2027
30/07/2026 Hoy (Día 68 de 304) 30/05/2027
Plazo contractual: DIEZ (10) MESES CALENDARIO desde el 30/07/2026. Fecha estimada de terminación: 30/05/2027

Ubicación del Proyecto

ALDEA LLANO DE LA VIRGEN HACIA ALDEA PAMOCA, SAN RAYMUNDO, GUATEMALA

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en ALDEA LLANO DE LA VIRGEN HACIA ALDEA PAMOCA, SAN RAYMUNDO, GUATEMALA.

Galería de Avances

Documentación fotográfica del progreso de la obra

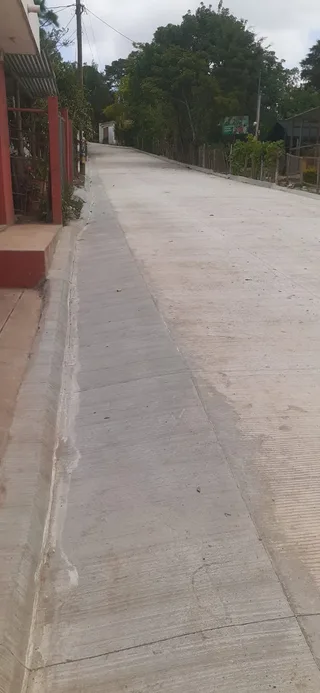

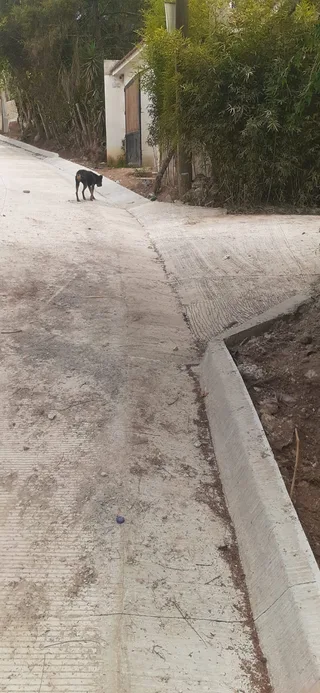

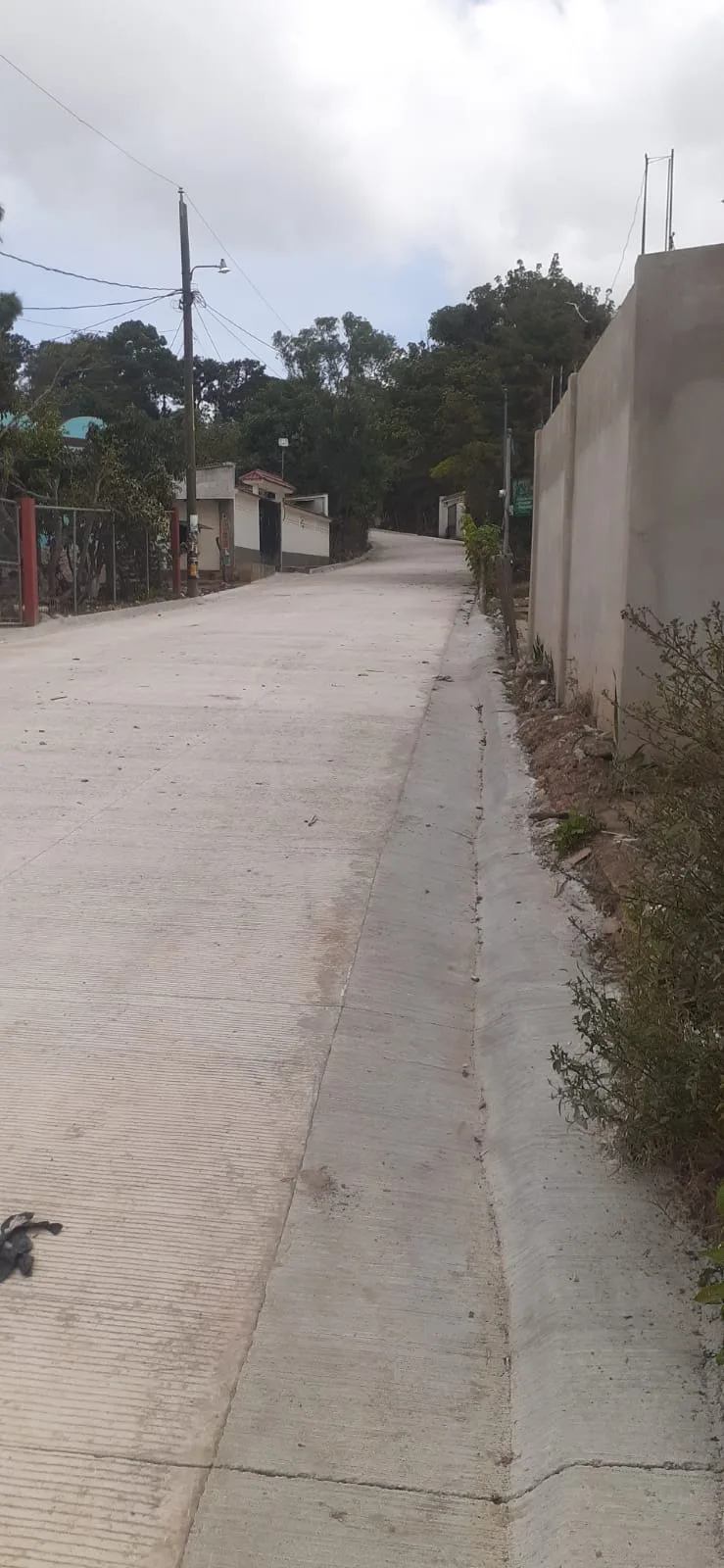

Avance de obra del 02/10/2026 8
02/10/2026

Reporte de Avance

Registro fotográfico del avance de obra

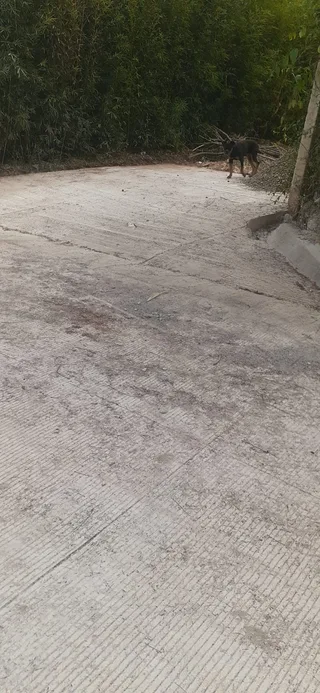

Avance de obra del 02/10/2026 — foto 2

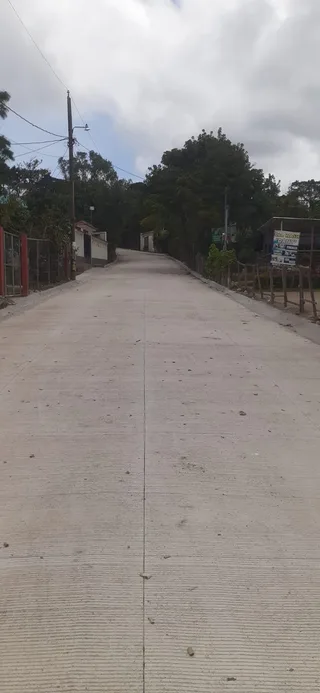

Avance de obra del 02/10/2026 — foto 3
Avance de obra del 02/10/2026 — foto 4

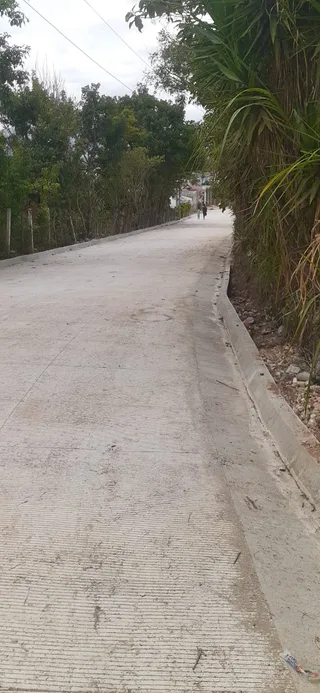

Avance de obra del 02/10/2026 — foto 5
Avance de obra del 02/10/2026 — foto 6
+2

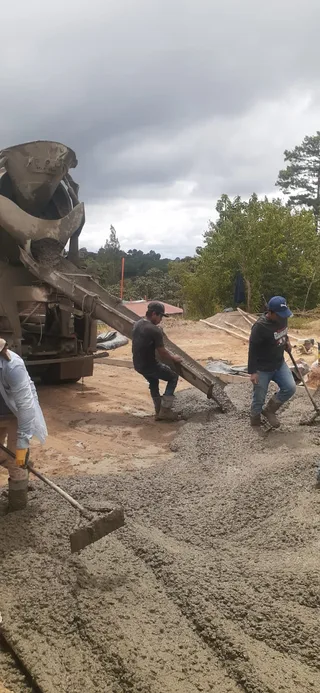

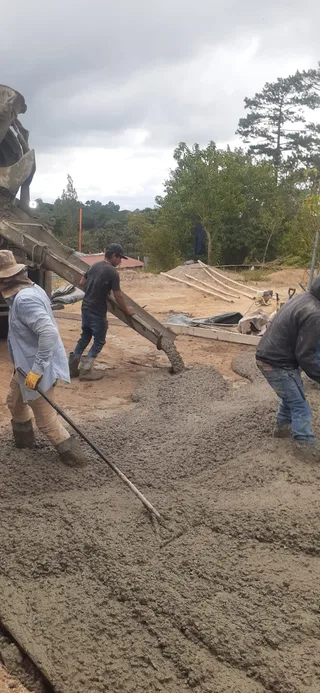

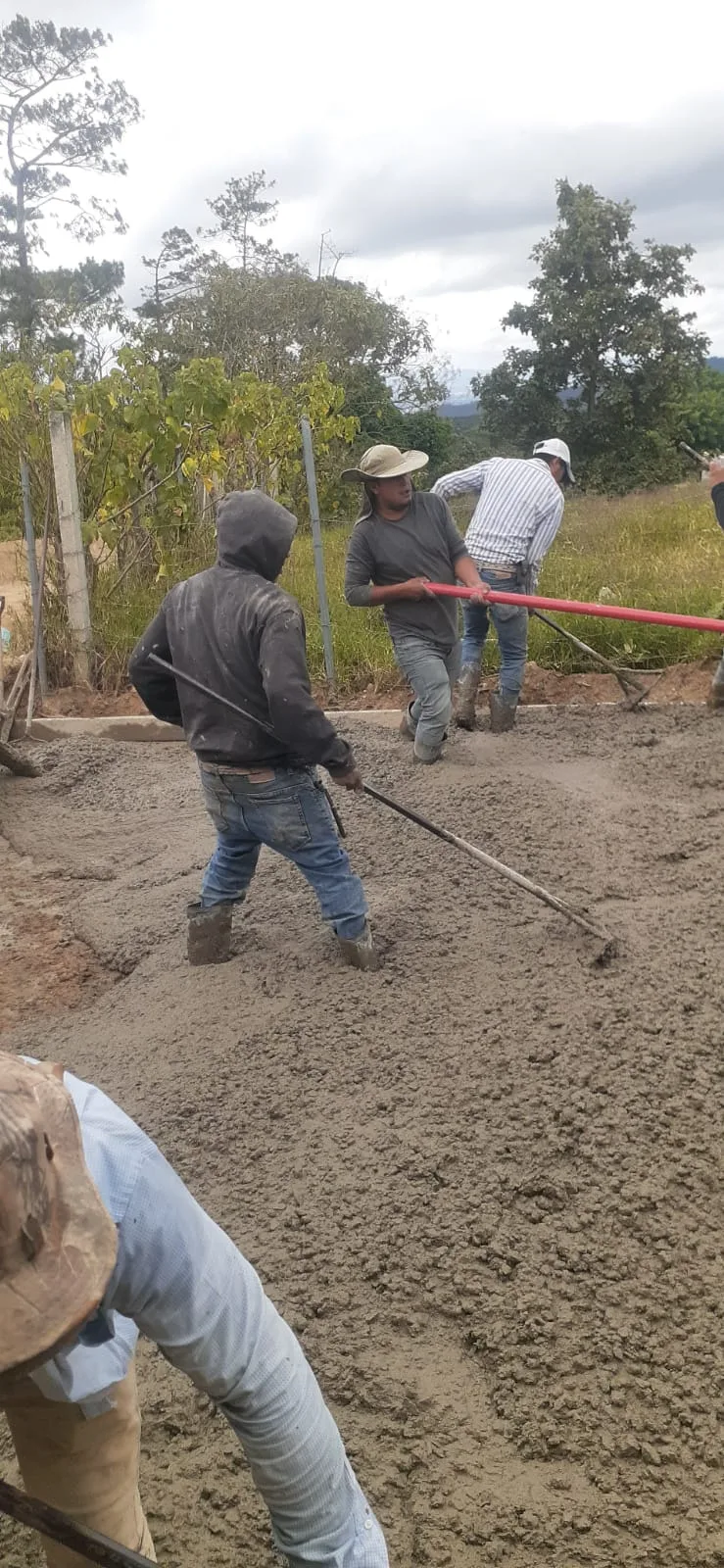

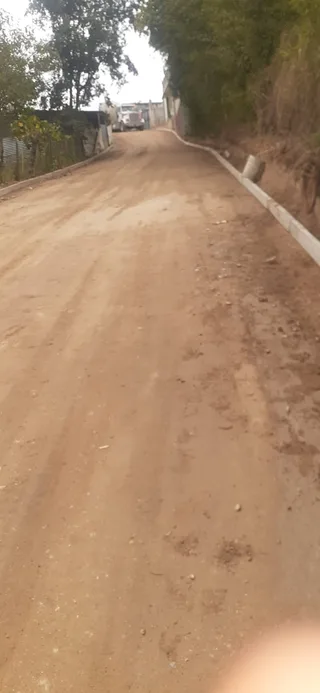

Avance de obra del 14/09/2026 17
14/09/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 14/09/2026 — foto 2
Avance de obra del 14/09/2026 — foto 3

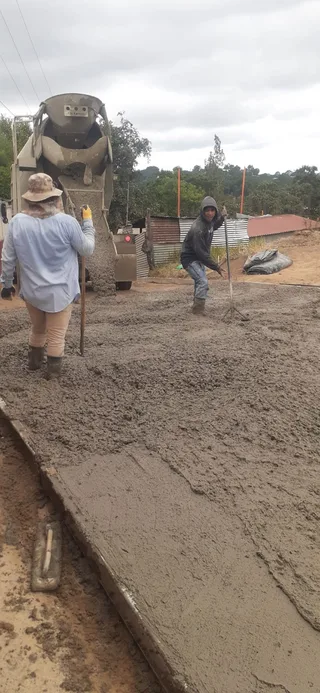

Avance de obra del 14/09/2026 — foto 4
Avance de obra del 14/09/2026 — foto 5
Avance de obra del 14/09/2026 — foto 6
+11

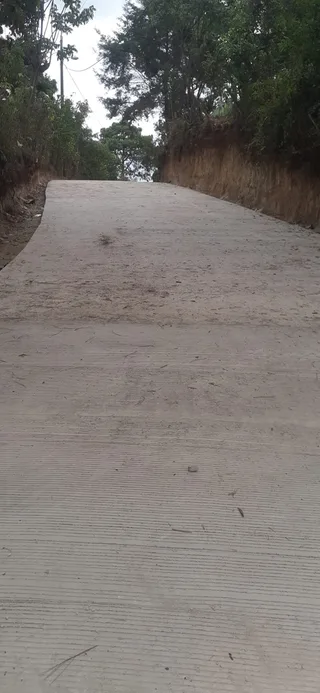

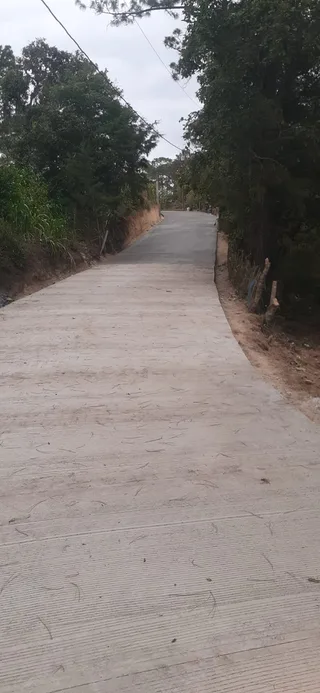

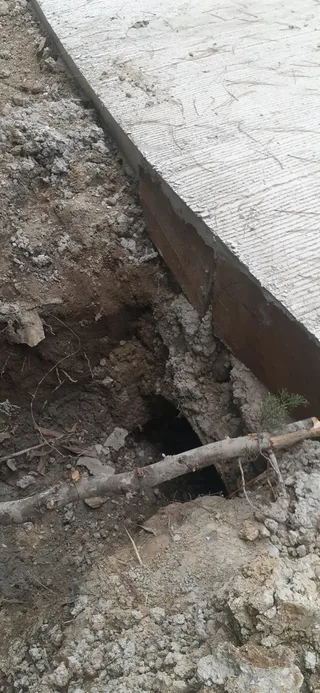

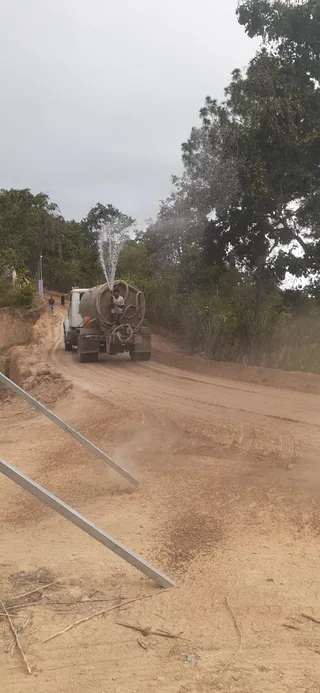

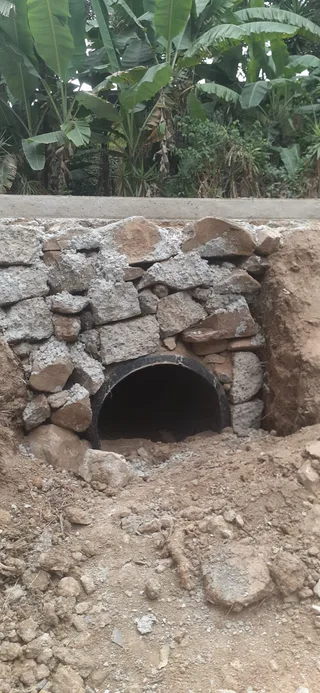

Avance de obra del 04/09/2026 12
04/09/2026

Reporte de Avance

Registro fotográfico del avance de obra

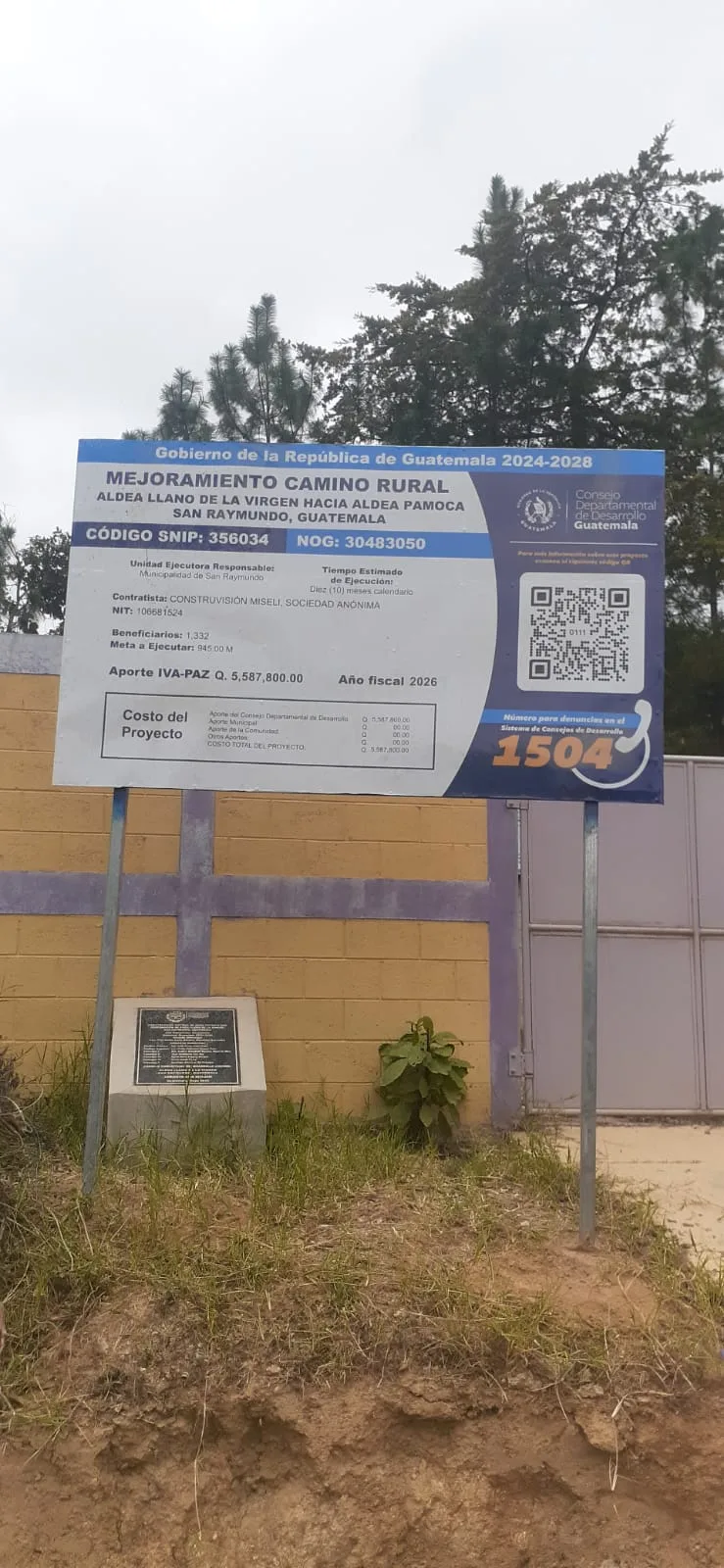

Avance de obra del 04/09/2026 — foto 2
Avance de obra del 04/09/2026 — foto 3
Avance de obra del 04/09/2026 — foto 4
Avance de obra del 04/09/2026 — foto 5
Avance de obra del 04/09/2026 — foto 6
+6

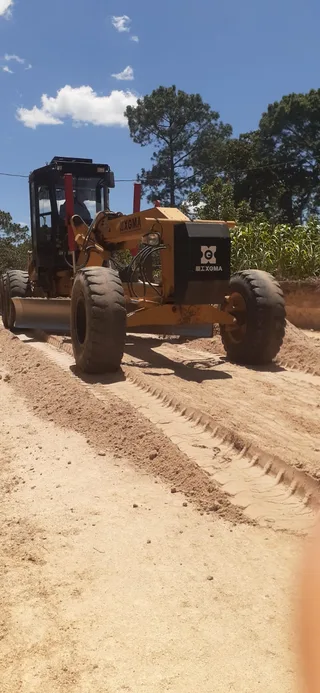

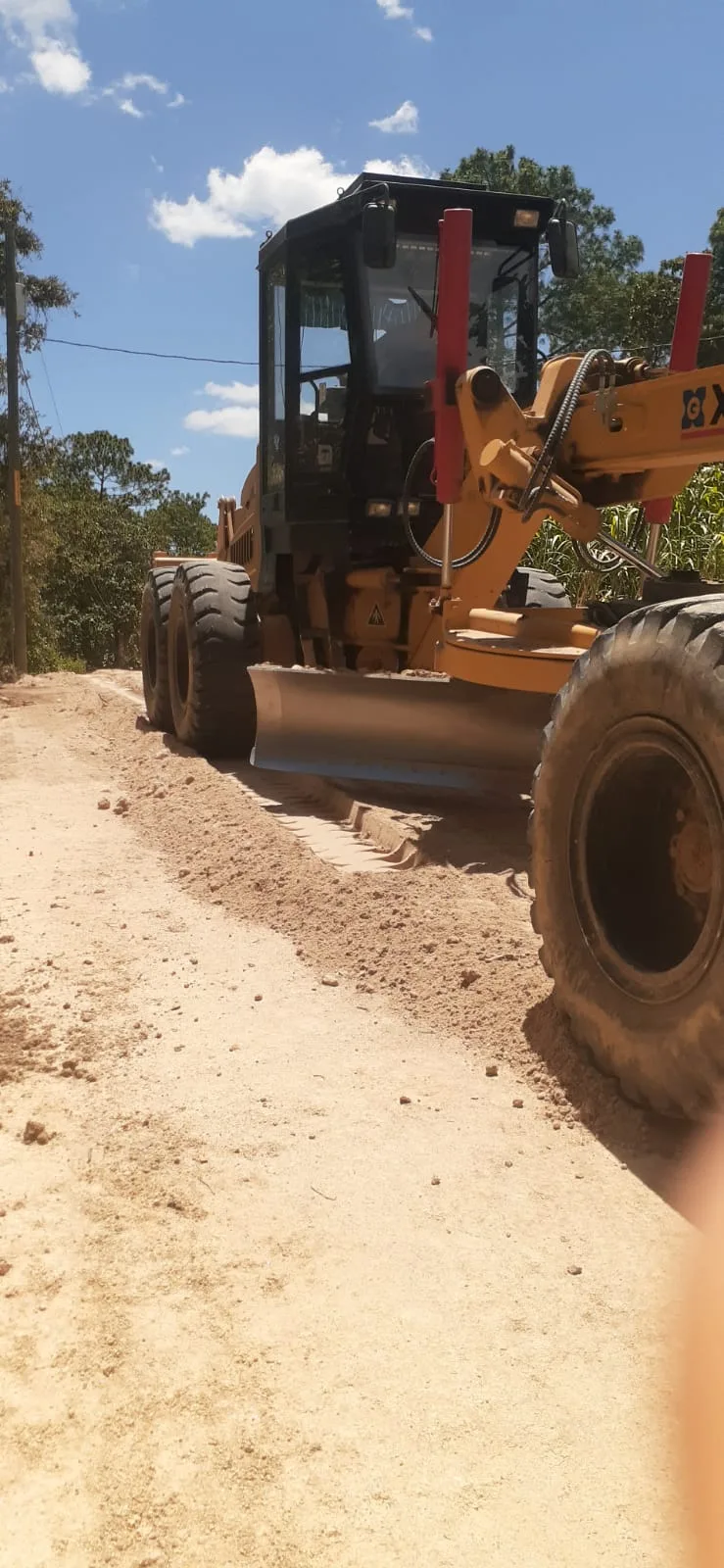

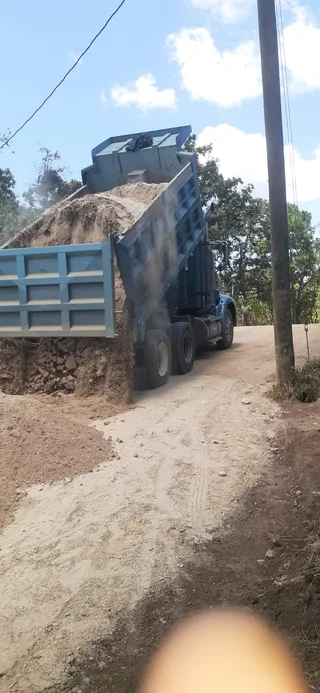

Avance de obra del 28/08/2026 11
28/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

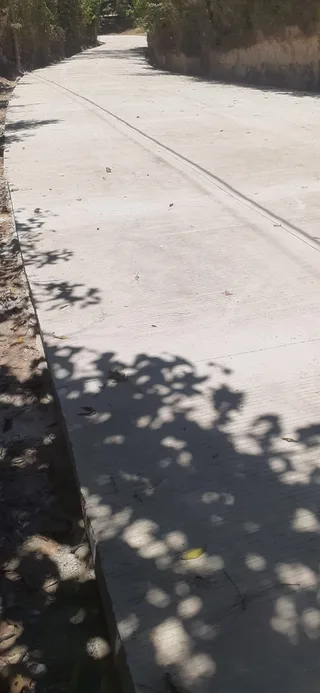

Avance de obra del 28/08/2026 — foto 2

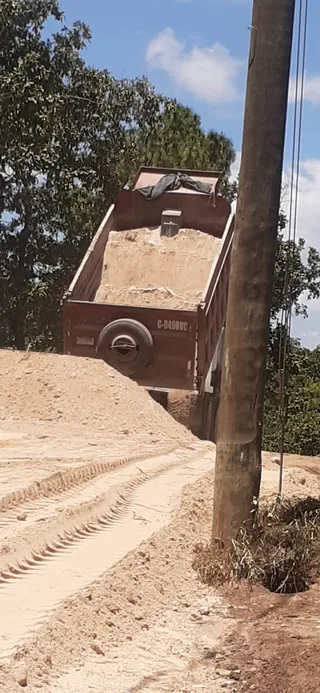

Avance de obra del 28/08/2026 — foto 3
Avance de obra del 28/08/2026 — foto 4
Avance de obra del 28/08/2026 — foto 5

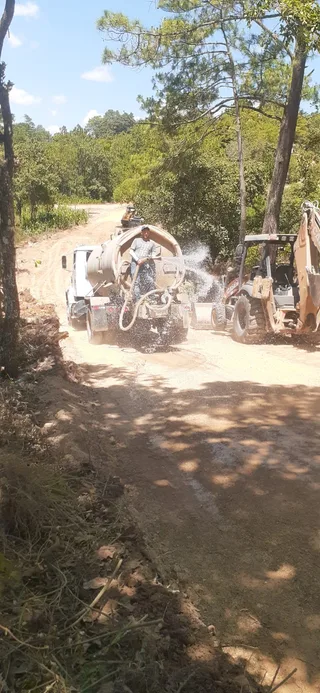

Avance de obra del 28/08/2026 — foto 6
+5

Resumen Financiero

Distribución del presupuesto y fuentes de financiamiento

Monto Total Adjudicado
Q. 5,587,800.00
Anticipo (20%)
Q. 1,117,560.00
Renglones de Trabajo
16

Fuentes de Financiamiento

100%
Consejo Departamental
Consejo Departamental
Q.5,587,800.00 (100%)
Municipalidad
Q.0.00 (0%)
Comunidad
Q.0.00 (0%)

Distribución por Categoría de Trabajo

PAVIMENTO Q.2,721,996.90 48.7%
OBRAS COMPLEMENTARIAS Q.1,982,417.10 35.5%
BASE Q.559,629.00 10%
SUB BASE Q.309,015.00 5.5%
PRELIMINARES Q.14,742.00 0.3%
Nota: Las barras son proporcionales entre categorías para comparación visual. Los porcentajes mostrados representan el % real del presupuesto total del proyecto.

Renglones del Proyecto

Click en cada renglón para ver detalles financieros • Contrato 07-2026 • 16 renglones

PRELIMINARES
Precio Unitario
Q.2.60
Cantidad
5,670.00 M2
Subtotal
Q.14,742.00
% del Presupuesto
0.26%
SUB BASE
Precio Unitario
Q.54.50
Cantidad
5,670.00 M2
Subtotal
Q.309,015.00
% del Presupuesto
5.53%
BASE
Precio Unitario
Q.39.30
Cantidad
5,670.00 M2
Subtotal
Q.222,831.00
% del Presupuesto
3.99%
BASE
Precio Unitario
Q.59.40
Cantidad
5,670.00 M2
Subtotal
Q.336,798.00
% del Presupuesto
6.03%
PAVIMENTO
Precio Unitario
Q.2,500.00
Cantidad
850.50 M3
Subtotal
Q.2,126,250.00
% del Presupuesto
38.05%
PAVIMENTO
Precio Unitario
Q.42.30
Cantidad
5,103.00 ML
Subtotal
Q.215,856.90
% del Presupuesto
3.86%
PAVIMENTO
Precio Unitario
Q.201.00
Cantidad
1,890.00 ML
Subtotal
Q.379,890.00
% del Presupuesto
6.80%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.2,516.00
Cantidad
5.00 M3
Subtotal
Q.12,580.00
% del Presupuesto
0.23%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.3,750.00
Cantidad
5.00 Unidad
Subtotal
Q.18,750.00
% del Presupuesto
0.34%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.33,143.80
Cantidad
2.00 Unidad
Subtotal
Q.66,287.60
% del Presupuesto
1.19%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.2,999.00
Cantidad
140.00 M2
Subtotal
Q.419,860.00
% del Presupuesto
7.51%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.5,488.00
Cantidad
14.00 ML
Subtotal
Q.76,832.00
% del Presupuesto
1.37%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.6,490.00
Cantidad
165.00 M2
Subtotal
Q.1,070,850.00
% del Presupuesto
19.16%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.105.00
Cantidad
2,835.00 ML
Subtotal
Q.297,675.00
% del Presupuesto
5.33%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.2,415.00
Cantidad
4.00 Unidades
Subtotal
Q.9,660.00
% del Presupuesto
0.17%
OBRAS COMPLEMENTARIAS
Precio Unitario
Q.1.75
Cantidad
5,670.00 M2
Subtotal
Q.9,922.50
% del Presupuesto
0.18%

Documentos Oficiales

Publicados en el portal Guatecompras · verificado el 29/08/2026

Ejecución de la obra

Documentos alojados en el portal oficial Guatecompras (se abren en pestaña nueva). Esta sección se actualiza automáticamente cuando la entidad publica documentos nuevos, como informes de supervisión o actas.

Ver el expediente completo del concurso en Guatecompras → (incluye actas, respuestas y otros anexos que el portal no expone en su servicio de datos abiertos)

Información del Contrato

Detalles oficiales según contrato 07-2026

Número de Contrato
07-2026
NOG (Guatecompras)
Contratista
LUIS DIEGO CASTILLO VILLEDA
Empresa
CONSTRUVISIÓN MISELI, SOCIEDAD ANÓNIMA
Monto Adjudicado
Q. 5,587,800.00
Plazo de Ejecución
DIEZ (10) MESES CALENDARIO
Fecha de Firma
30/07/2026
Fecha Estimada Término
30/05/2027
Entidad Contratante
MUNICIPALIDAD DE SAN RAYMUNDO
Ubicación
ALDEA LLANO DE LA VIRGEN HACIA ALDEA PAMOCA, SAN RAYMUNDO, GUATEMALA
Modalidad
Licitación Pública (Art. 17 LCE)
Ofertas recibidas
1
Publicación del concurso
22/05/2026
Fecha de adjudicación
14/07/2026
NIT del contratista
106681524
Estado en Guatecompras
Adjudicado
Plazo contractual oficial
13/08/2026 al 13/06/2027
Estado del Proyecto
En Proceso
Descripción
MEJORAMIENTO CAMINO RURAL ALDEA LLANO DE LA VIRGEN HACIA ALDEA PAMOCA SAN RAYMUNDO, GUATEMALA
